建筑垃圾填筑路基試驗段的施工工藝流程
(1)運輸

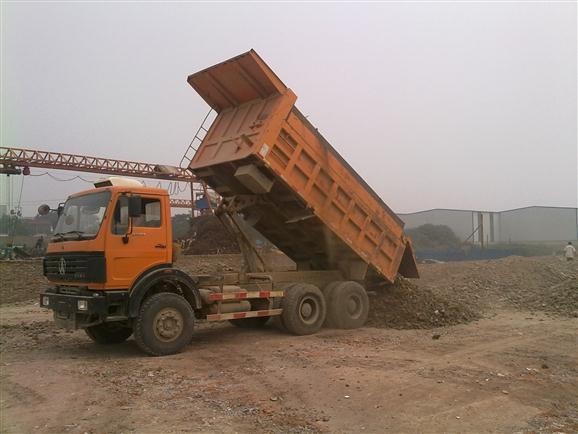

路基填筑工程采用配套的機械化施工,形成裝、運、攤、平、壓等程序機械化流水作業。宜采用挖掘機裝料,大型自卸汽車運輸,運輸自卸汽車應配有足夠的備用輪胎。按自卸汽車載土方量大小在路基填筑層面上用白灰圈出卸料范圍,現場設專人指揮建筑垃圾調配。
建筑垃圾填料裝運時,盡量使填料混合均勻,避免大粒徑填料集中裝運。安排好填料運輸線路,專人指揮,按水平分層,先低后高,先兩側后更好卸料。
(2)攤鋪
路基填筑采用縱向分段、水平分層、由低向高、逐層施工順序,采取路堤全寬水平分層填筑壓實的施工方法。根據測設出中線劃出5m方格線,按照每層不超過25cm及路基寬度計算每個方格的建筑垃圾填料數量和每個方格卸車數量。

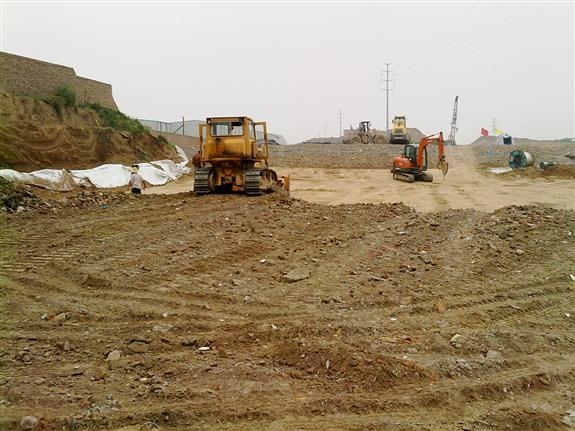

攤鋪時,采用大型推土機進行攤鋪,人工配合找平,使得建筑垃圾骨料之間無明顯的高差臺階。對不平整處配合人工用細骨料、碎石屑找平。攤鋪厚度不大于30cm,骨料攤平后應及時測出標高。采用推土機將建筑垃圾骨料推平,推平宜為先中間后兩側。沿路線縱向方向保持中間高兩邊低,路基橫向做成設計要求的橫坡。推土機平整過程中,如發現超粒徑骨料,應清理出路基施工作業區域。
攤鋪時最大松鋪厚度不應超過30cm。攤鋪后應用鋼尺測量每層的松鋪厚度,每20m一個斷面,每個斷面4處,每處以3個測點厚度平均值作為測點厚度值。當分層填筑厚度≤20cm時,填料粒徑嚴格按設計要求控制不超過壓實厚度的2/3,填料粒徑不大于10cm。攤鋪完成后用水平儀測量計算出松鋪厚度。
(3)補水
經過破碎后的建筑垃圾路基填料,由于長時間堆積具有一定的含水量,一般為6%左右。而由于建筑垃圾組分比較復雜,通過擊實試驗所得出的最佳含水量范圍比較大10~15%,所以在現場施工時需要采用灑水車大量補水。但由于建筑垃圾路基填料中各種成分很不均勻,攤鋪后局部最佳含水量差異較大,含水量不足造成不易壓實和含水量超標造成積水現象同時存在,給施工帶來很大困難。所以要求在現場補水過程中安排專人進行觀察并進行指揮,對含水量不足的部分繼續補水,對含水量超標的本分進行晾曬,盡可能在最佳含水量情況下進行碾壓,確保路基壓實質量。
(4)分層碾壓
分層碾壓時應采用振動壓路機壓實,振動壓路機為牽引式或自行式,壓路機為平碾和凸塊碾振動壓路機兩種,壓路機輪重不小于250kN(即25t),振動頻率為18.3~35Hz,振幅為1.54~1.66mm。
碾壓時先采用鋼輪壓路機靜壓2遍,碾壓速度為4~6km/h,然后采用凸塊式振動壓路機(羊角碾)振動壓實,碾壓速度不大于4km/h。路床部分應采用鋼輪振動壓路機振動壓實。
分層碾壓時,按照“先邊緣后中間,先慢后快”的原則操作,橫向接頭重疊0.4~0.5m,前后相鄰兩區段間縱向重疊0.8~1.0m,壓實路線縱向互相平行,反復碾壓,F(xiàn)場人員應跟隨壓路機隨時檢查,并做好記錄,確保無漏壓,無死角,壓實的表面做到嵌擠無松動,密實無空洞,平整無起伏。
碾壓合格后及時測出碾壓后的標高,測量高程,按20m觀測一個斷面,每個斷面布設不少于6個點,并用石灰線準確打出該點的所在位置,測其高程,并進行記錄,再用振動壓路機再碾壓一遍,壓實后再重測一下原來點的高程,經檢查對比,各點在振動前后的標高差值在2mm以內即為合格。如沉降量達不到要求,應繼續碾壓,直至滿足要求。
壓實過程中超粒徑建筑垃圾骨料應輔以人工破碎至粒徑符合要求,粗顆粒粒徑不得超過層厚的2/3。也可采用液壓式?jīng)_擊錘機械破碎,以提高生產效率。
(5)灑水
碾壓結束后,立即進行灑水,灑水量應達到表面水不流動,即不沖走表面漿液,又能形成一層水膜,建筑垃圾混合料成型后的7d內要經常保持濕潤狀態,灑水量一般控制在3~5kg/m2較適量。
(6)鋪設土工布
考慮到自然降水對建筑垃圾路基路用性能的影響,在對基底處理后采取加鋪防滲復合土工膜,膜上鋪20cm厚的1.5%水泥改良土保護層,然后用處理后的建筑垃圾填筑路基。土工膜采用HDPE二布一膜,基布:500g/m2,膜厚:0.5mm。
復合土工布大量應用于公路、鐵路、水利、大型建筑、電廠灰壩建設、有色金屬尾礦處理、環保工程、水土保持等方面,土工布采用HDPE二布一膜,薄膜為加穩定劑的聚乙烯薄膜。
①基層檢查
檢查基層是否平整、堅實,如有異物,應事無處理妥善;
②人工滾鋪
要求人工滾鋪后復合土工布布面要平整,并適當留有變形余量。
